今回の現場は昭島にある高級分譲マンションです。
タイルが浮いてしまっていたため、補修をするための足場を組みました。
クサビ式足場で組んでいき工期は1週間を要しました。

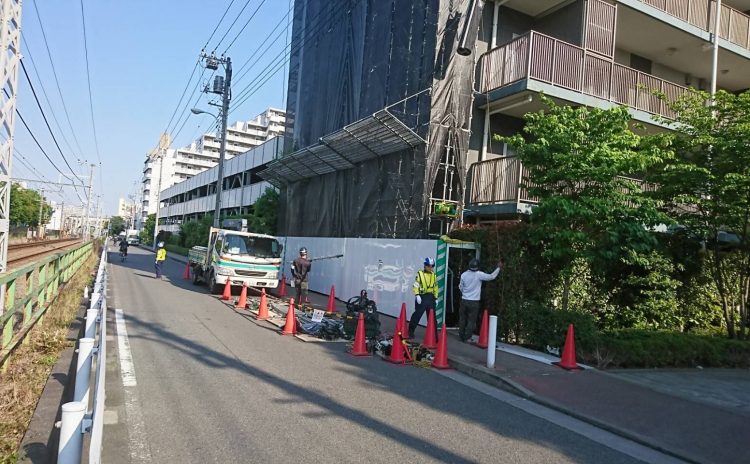

人通りが激しいため、先にメッシュシートを貼りながら並行して材料を上に上げていく必要があり、ウィンチとロープを使いながら、材料を荷揚げしていきました。
歩行者が多く、人通りがあるたびに作業を止めていると工期が間に合いません。
歩行者の安全を確保しつつ仕事が止まらないようにする必要があったため、先に朝顔を組むなど、安全性には細心の注意を払いながら工事を行いました。
今回は元請けさんから警備員の手配も依頼いただいたため、こちらで手配をしました。
足場仮設は、綺麗に早く組むことはもちろん安全面に細心の注意を払うことも必要です。
ちょっとした気の緩みから死亡事故などの重大な事故が起きかねません。
今回のように人の往来が激しい物件の足場仮設は、安全対策に自信のある弊社にご相談ください。
工期を守った上でのしっかりとした安全対策をご提案させていただきます。
